下水道事業経営戦略のモニタリング(事後検証)について
令和2年度に策定した越谷市下水道事業経営戦略(計画期間:令和3~12年度)については、年度ごとにモニタリング(事後検証)を実施することとしております。
各年度のモニタリングの結果は以下のとおりです。
令和6年度モニタリング結果
主な項目

マンホール蓋交換の進捗の推移について(P1)
- マンホール蓋の飛散を防止するため、マンホール蓋の交換を進めています。マンホール蓋の交換目標の224枚のうち、令和6年度末に42枚の交換が完了し、進捗率が18.8%になりました。

ポンプ場施設の改修状況について(P2、3、4)
- 令和6年度には、ストックマネジメント計画に基づく施工実績はありません。また、総合地震対策計画に基づき、東越谷第二ポンプ場の耐震化工事(建築)と、東越谷第一ポンプ場の耐震化工事を行いました。

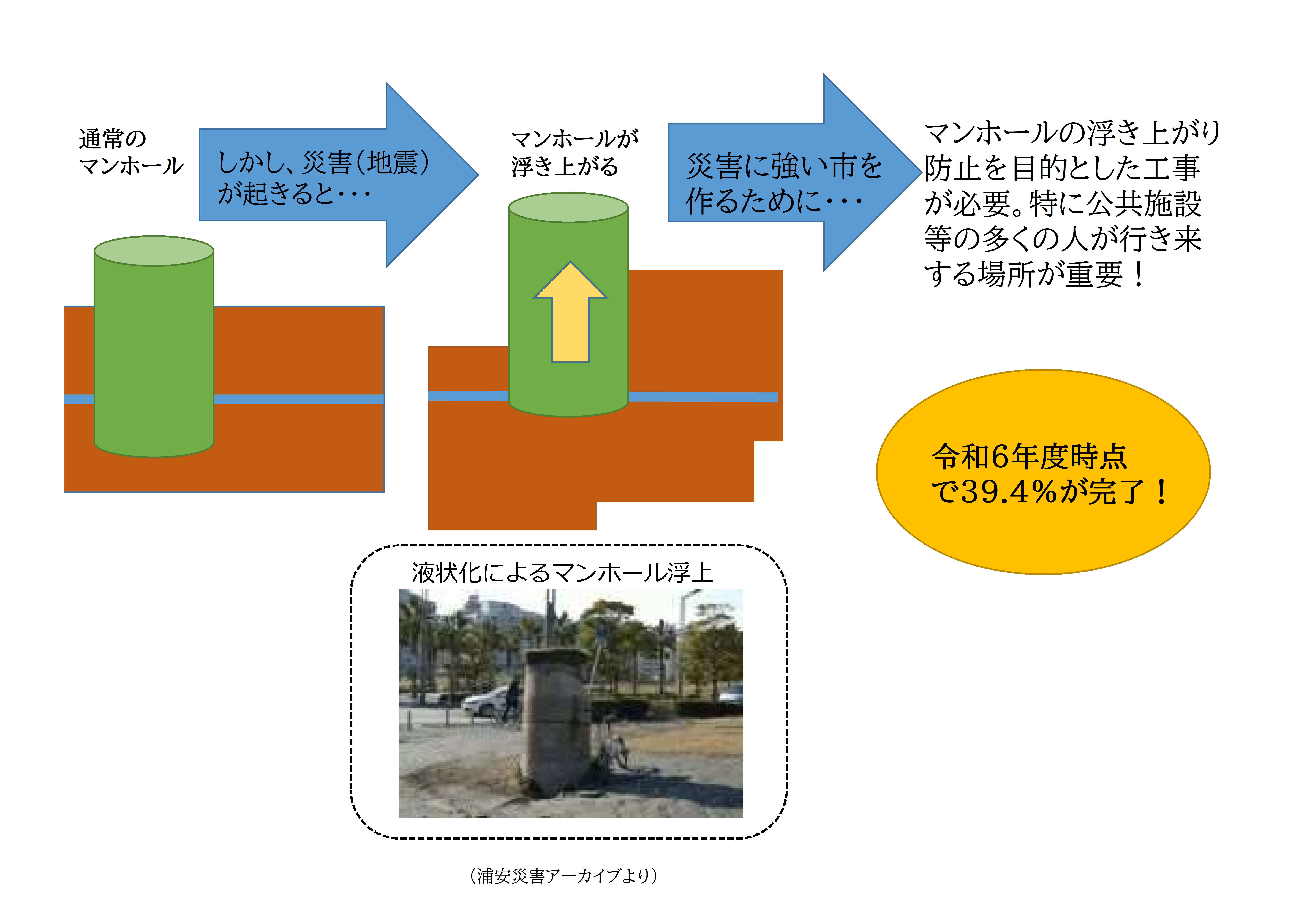

マンホール浮上防止工事の進捗について(P4)
- 災害時のマンホールの浮上を防止するため、計画に位置づけて対策工事を進めています。目標の127基のうち、令和6年度末までに50基の工事が完了し、進捗率が39.4%になりました。

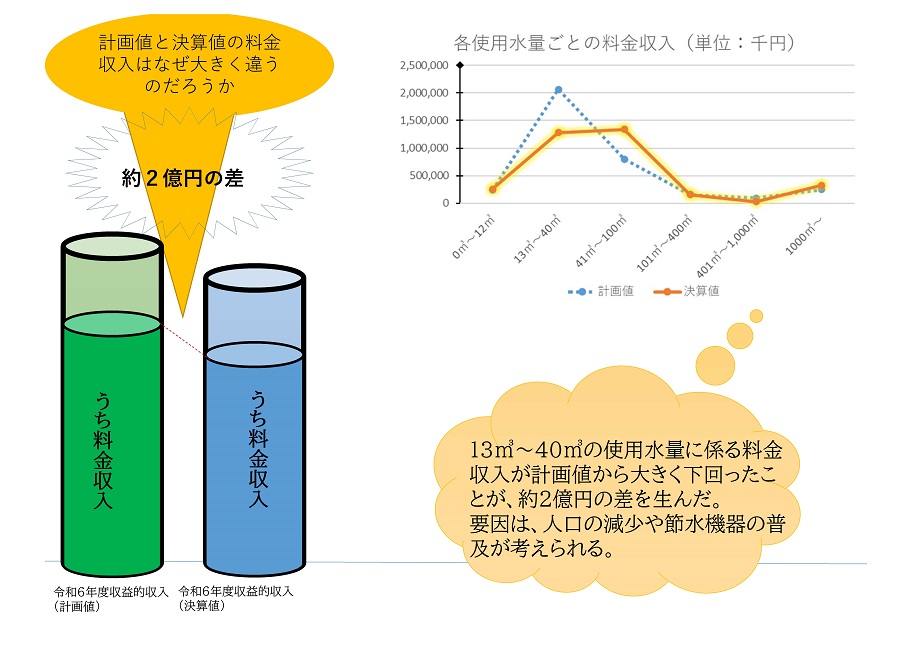

料金収入の状況について(P6)
- 収益的収入のうち、料金収入において、計画値と決算値との間で差が生じています。13立方メートルから40立方メートルの使用水量に係る料金収入が、計画を下回ったことが要因です。

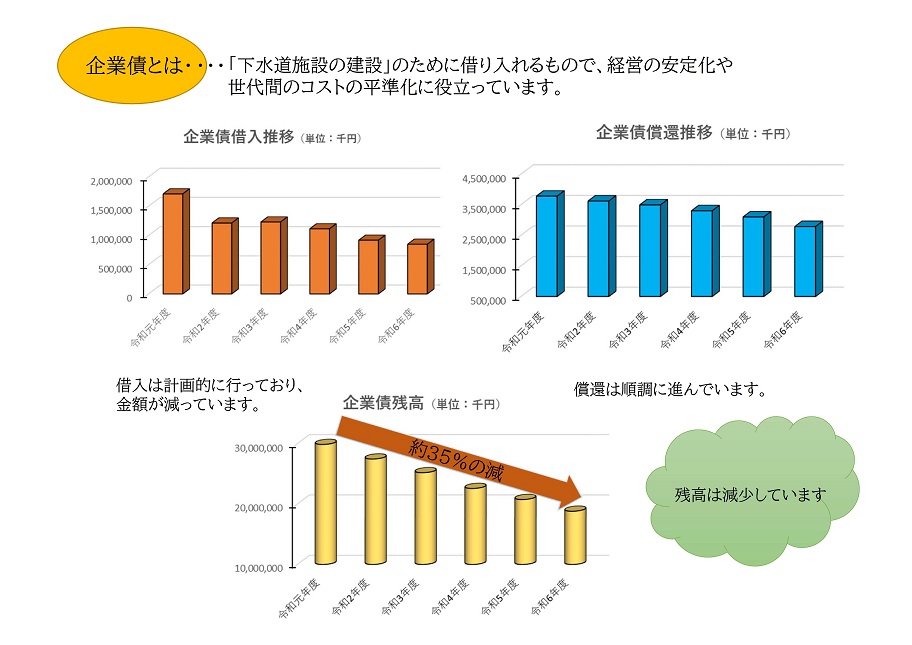

企業債の状況について(P7)
- 企業債の残高について、計画的に管理を行っています。適切な借入に努め、償還が順調に進んでいることにより、残高が減少しています。
モニタリング結果(ダウンロードファイル)
越谷市下水道事業経営戦略(内部リンク)
