市役所南側低層部分の解体等工事が完了しました

市では、新庁舎建設に関連して、新本庁舎の建設予定地にあたる、市役所南側低層部分の解体等工事を行いました。
工事期間中は、皆様のご理解、ご協力をいただき、ありがとうございました。

解体範囲図

工事内容

  1. 市役所南側低層部分の解体
  2. 補強コンクリート壁の新設(本庁舎1階と地階の4か所に設置)
  3. 池及びその周りの植栽スペースの解体、撤去、その他付帯工事

工事スケジュール

工事期間:平成30年7月1日〜平成31年3月15日

  • 平成30年7月中旬〜9月下旬:補強コンクリート壁設置工事
  • 平成30年9月上旬〜平成31年1月下旬:市役所南側低層部分解体工事
  • 平成31年2月上旬〜3月中旬:整地等工事

なお、解体等工事に伴い、市民課のレイアウトが一部変更になりました。

工事の経過写真

平成30年6月21日

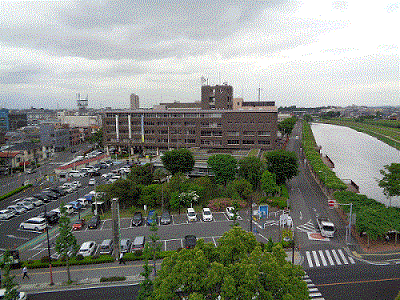

解体工事着手前

市役所前中央通りから南面を撮影

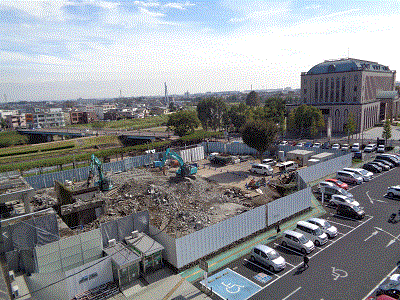

本庁舎5階から西面を撮影

平成30年8月10日

仮囲いを設置しました

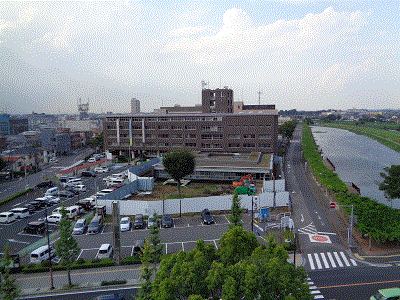

市役所前中央通りから南面を撮影

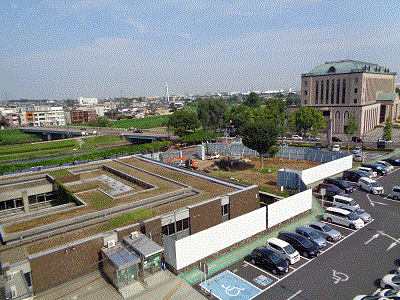

本庁舎5階から西面を撮影

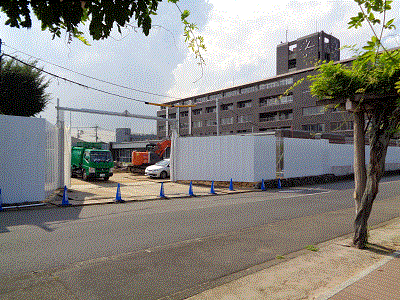

工事車両の出入りは東側道路より行います

フラッグポールは第三庁舎前に移設しました

平成30年9月11日

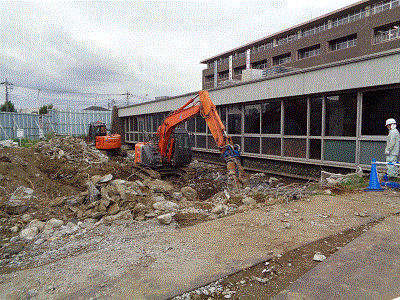

池を解体しました

市役所前中央通りから南側を撮影

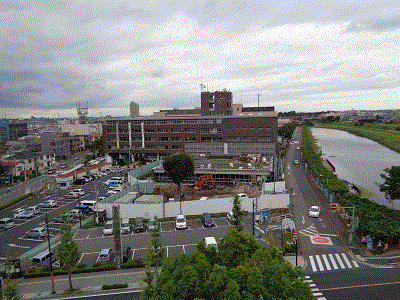

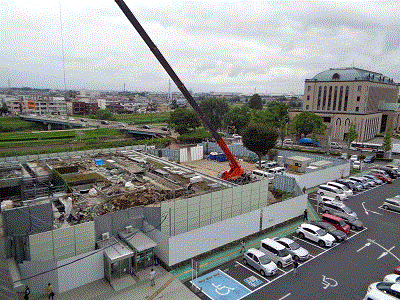

本庁舎5階から西面を撮影

池の解体状況

池の解体に先立ち、魚たちは市内の他の公共施設に移動しました。

移動した魚たち(一部)

平成30年9月19日

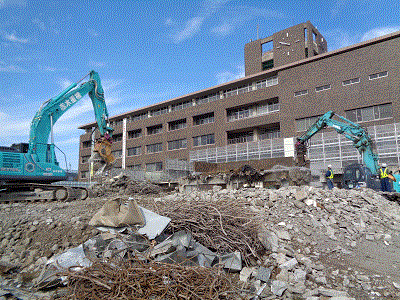

低層部分の解体が始まりました

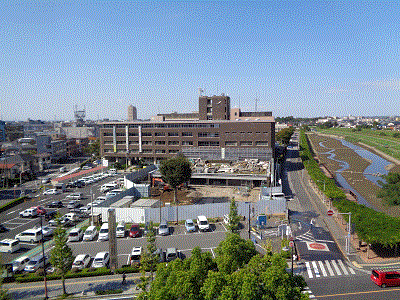

市役所中央通りから南面を撮影

本庁舎5階から西面を撮影

低層部分の屋上

ソーイング工法により、5階建て部分との切り離しを行っています

低層部分の屋上

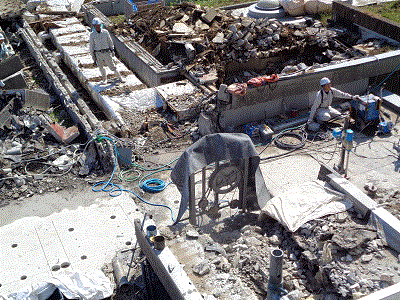

ワイヤーソーによる解体状況

平成30年10月24日

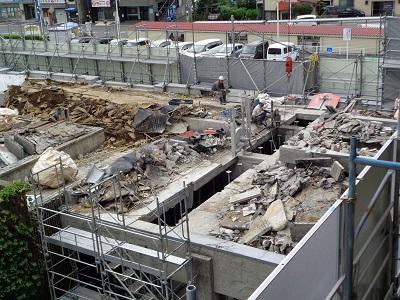

低層部分屋上、外壁の解体が進んでいます

市役所中央通りから南面を撮影

本庁舎5階から西面を撮影

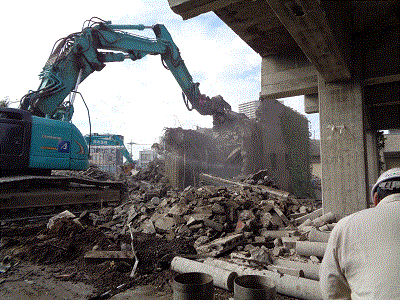

解体状況

解体状況

越谷市の文化都市宣言を記念して、昭和59年から市役所庭園に設置されていた文華像は、10月22日に市立図書館へ移設しました。

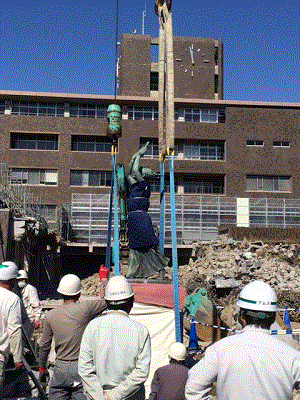

市役所からの移設状況

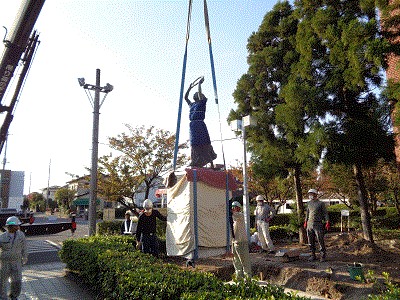

市立図書館へ設置中

文華像は市立図書館の玄関横に設置されました

平成31年1月16日

低層部分の解体が終わりました

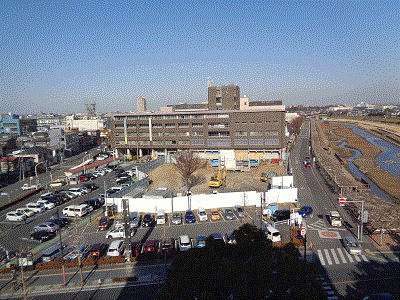

市役所中央通りから南面を撮影

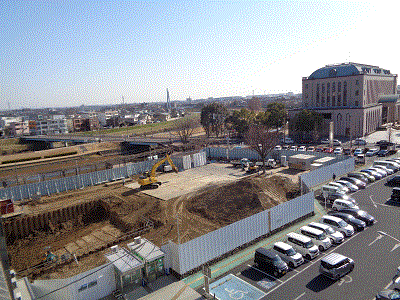

本庁舎5階から西面を撮影

平成31年3月15日

工事がすべて完了しました

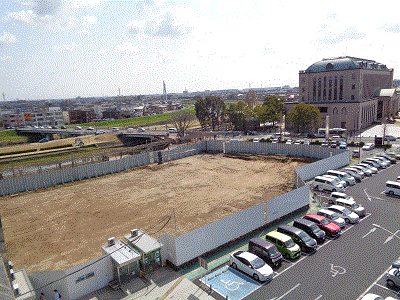

市役所中央通りから南面を撮影

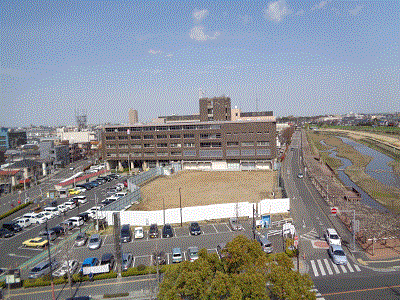

本庁舎5階から西面を撮影

市役所庭園にあったケヤキは、2月に増林公園に移植しました。

市役所からの移植状況

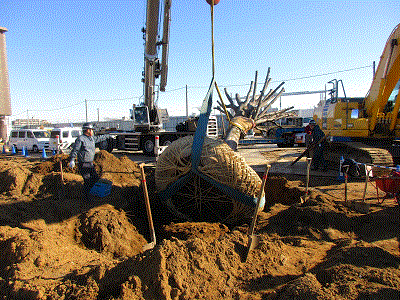

増林公園に移植されたケヤキ

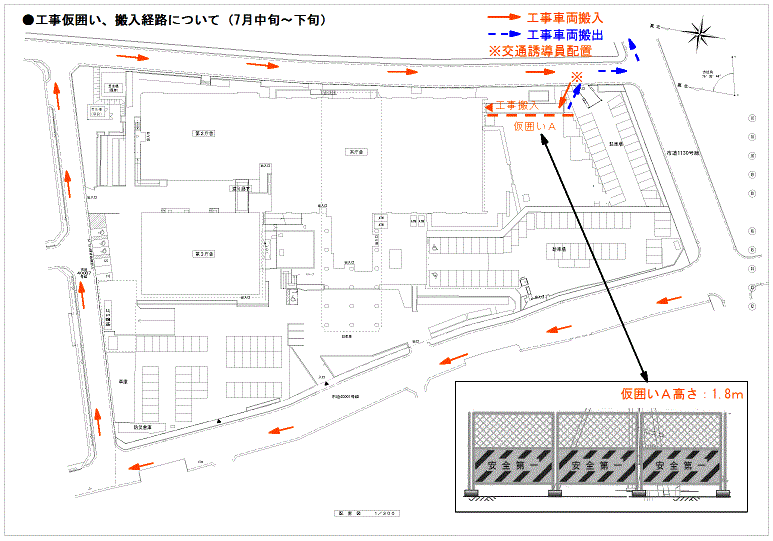

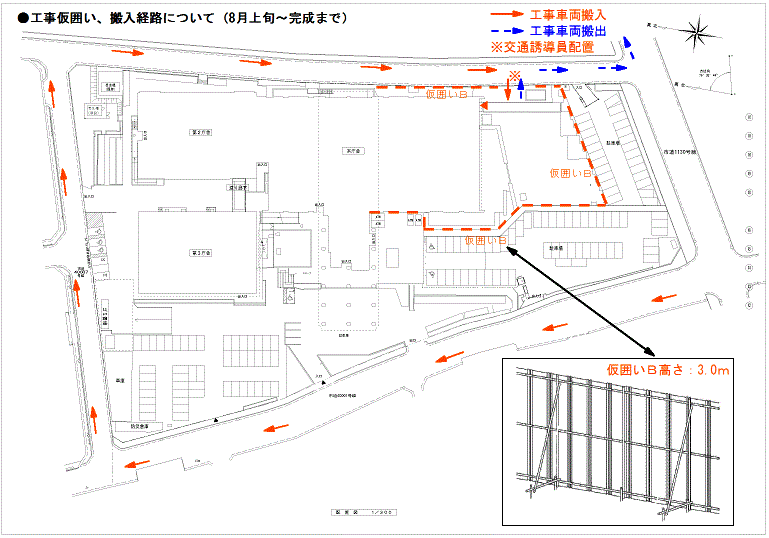

仮設計画・搬入経路

このページに関するお問い合わせ

総務部 庁舎管理課(第二庁舎4階)
電話:048-963-9134
ファクス:048-966-6008

より分かりやすいホームページとするため、ご意見をお聞かせください
お求めの情報が十分掲載されていましたか?
ページの構成や内容、表現は分かりやすいものでしたか?
お求めの情報は見つけやすいものでしたか?

(注釈)ブラウザでCookie(クッキー)が使用できる設定になっていない、または、ブラウザがCookie(クッキー)に対応していない場合は利用いただけません。

ページ上部へ戻る

×
越谷市チャットボット
